Récemment, nous avons réalisé l’installation complète d’un système d’assainissement individuel à Sainte-Marthe — un chantier situé sur un terrain en légère pente, à quelques mètres d’une habitation existante. Ce type d’intervention cumule plusieurs contraintes techniques à gérer simultanément, et c’est précisément ce genre de configuration qui demande une préparation soignée. Dans cet article, nous retraçons le déroulement de la mission, de la première visite jusqu’à la livraison, pour vous donner une idée concrète de notre façon de travailler. Et si vous souhaitez voir d’autres exemples de chantiers réalisés, notre page réalisations en présente plusieurs.
Demande client et contraintes du site
Le client souhaitait la pose d’une fosse toutes eaux conforme aux normes en vigueur, avec une intégration discrète dans le terrain — rien de visible, rien qui dépare. La difficulté principale tenait à la topographie : une pente légère, certes, mais suffisante pour compliquer l’écoulement gravitaire des eaux usées et imposer un calcul précis des niveaux. La proximité de la maison ajoutait une contrainte supplémentaire, tant pour la phase de terrassement que pour les raccordements.
Il fallait aussi anticiper plusieurs points spécifiques : gérer les déblais extraits sans envahir la zone de travail, manœuvrer la cuve dans un espace réduit, respecter les pentes minimales des canalisations pour garantir l’auto-curage (autrement dit, éviter toute stagnation dans les tuyaux), et positionner le regard d’accès de façon à rester affleurant au sol fini tout en restant accessible. La profondeur de fouille, elle, a été déterminée en fonction du point d’évacuation existant de la maison — pas question de travailler à l’œil.
Solutions techniques mises en œuvre
Le choix de la cuve et du lit de pose
Nous avons retenu une fosse en matériau composite — polyéthylène haute densité ou polyester armé selon disponibilité — pour deux raisons principales : sa légèreté facilite la manutention sur un site contraint, et sa résistance à la corrosion garantit une durée de vie sans mauvaise surprise. La cuve répond aux exigences de la norme EN 12566. Elle a été posée sur un lit de granulats (sable et gravillon) soigneusement nivelé et compacté, puis protégée par une dalle béton périphérique coulée en place.
Le protocole d’exécution, étape par étape
La fouille a été réalisée à la mini-pelle, outil particulièrement adapté aux accès restreints, avec un réglage précis de la profondeur pour respecter les pentes de canalisations dès le départ. Une fois le fond de fouille préparé, nous avons procédé dans l’ordre :
- Implantation et vérification topographique des niveaux
- Fouille mécanisée aux dimensions exactes de la cuve
- Préparation et compactage du lit de pose en granulats
- Pose et calage de la cuve, contrôle de l’aplomb au niveau laser
- Raccordement des canalisations d’arrivée (depuis la maison) et de sortie (vers la filière de traitement), en PVC Ø100/Ø125 mm avec joints étanches
- Remblaiement progressif et compactage contrôlé par couches successives
- Coulage d’une dalle béton C25/30 en périphérie, talochée pour une finition soignée

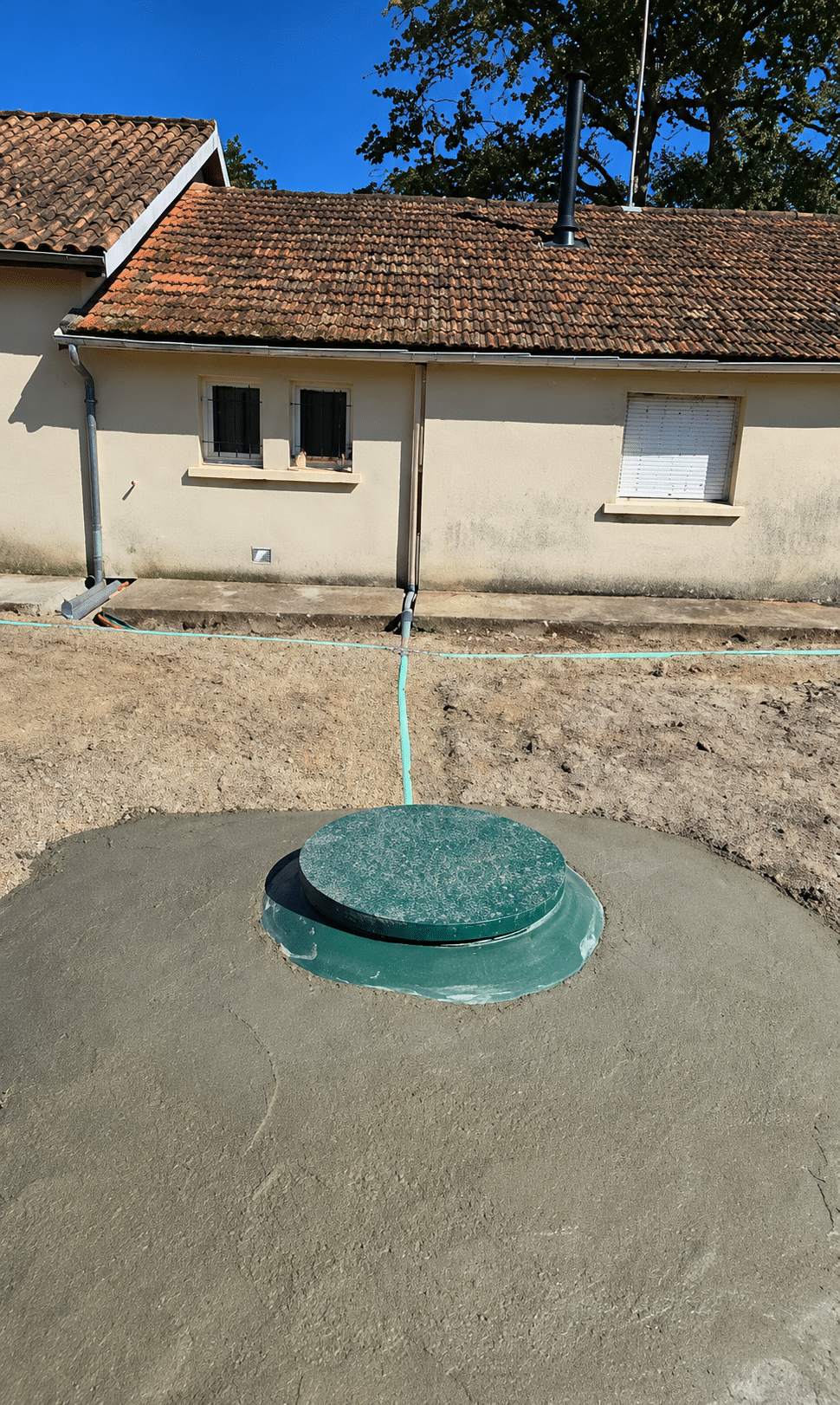

Le remblaiement progressif mérite d’être souligné : compacter par couches successives plutôt qu’en une seule fois, c’est ce qui évite les tassements différentiels — ces mouvements de terrain qui peuvent, à terme, déplacer la cuve ou fissurer les raccords. La dalle béton, quant à elle, protège le regard d’accès des charges de surface et facilite les futures interventions d’entretien. Un rehausseur de regard a été intégré afin d’aligner le couvercle avec le niveau du sol fini, sans avoir à remonter la cuve.
Contrôles qualité et points de vigilance
Plusieurs vérifications ont jalonné le chantier. La profondeur de fouille a été ajustée en cours d’exécution pour coller aux pentes imposées par le point de raccordement existant. Le calage de la cuve a été contrôlé au niveau laser, en horizontalité et en aplomb. Les raccordements ont fait l’objet d’une inspection visuelle et d’un test d’étanchéité avant remblaiement.
Sur l’ensemble du chantier, nous avons suivi un protocole de contrôle structuré : vérification des dimensions de fouille, contrôle du lit de pose, mesure des pentes de conduites, puis inspection finale du béton. Le stockage des matériaux et l’évacuation des terres excavées ont été organisés pour limiter l’empreinte sur le terrain — un point souvent négligé, mais qui compte pour le client comme pour le voisinage.
Le matériel déployé comprenait une mini-pelle, une plaque vibrante, un niveau laser, une bétonnière et l’outillage de maçonnerie habituel, ainsi que les granulats et tuyaux conformes aux exigences techniques du projet.
Un chantier représentatif de notre façon de travailler
Cette installation à Sainte-Marthe reflète assez bien notre approche : lecture attentive du terrain, choix techniques ajustés à la réalité du site, et exécution méthodique de la première pelle jusqu’au décoffrage. Avec plus de 17 ans de métier, une équipe de 7 professionnels et un parc matériel complet, nous intervenons sur des chantiers d’assainissement, de terrassement et de maçonnerie dans la région de Marmande et ses environs.
